三峡大坝运行20多年,总投资接近2500亿,现在这笔钱收回来了吗?很多人都好奇。

三峡大坝运行20多年,总投资接近2500亿,现在这笔钱收回来了吗?很多人都好奇。

很多人张口就说三峡花了2500亿,这个数字不算错,把建设期利息、物价上涨、移民安置这些全算进去的预估总额,准确数字是2485.37亿元。

真正花出去多少,国家审计署2013年公布的竣工财务决算有权威答案,实际总投资2078.73亿元,比当初的预算足足省下了400多亿,差错率不到千分之四,搞过工程的都知道,大型基建不超支就算成功,还能省这么多的,在全世界都不多见。

这笔钱主要分三块花出去,枢纽工程也就是大坝主体、发电机组、船闸这些,花了873.61亿元,移民安置花了856.53亿元,涉及一百多万人搬迁,还要建新城、学校、医院,等于沿江再造了一批新社区,剩下348.59亿元用在输变电工程上,把电送到华中、华东和广东。

建设资金的来源也不是全靠财政拨款,其中最大一块是三峡工程建设基金,还有一部分是葛洲坝的发电收益滚动投入,以及银行贷款和企业债券,建设期的贷款后来都还清了。

最直观的收益就是发电,三峡电站2003年第一批机组开始发电,到2025年8月底,累计发电量已经突破1.8万亿千瓦时。

按平均上网电价每度电两毛五粗略算,光发电这一项累计收入就超过4500亿元,这个数字已经是实际总投资2078亿的两倍还多,大概在首批机组发电的第十年,也就是2013年前后,发电收入就已经覆盖了全部建设成本,之后发的电基本都是净收益。

运营三峡电站的长江电力,财报数据都是公开的,2025年全年营业收入862.42亿元,净利润345.03亿元,算下来每天能赚将近一个亿,境内水电业务的毛利率超过65%,盈利能力在整个A股市场都排在前列。

比发电更重要的是防洪,这部分价值没法直接算成钱,但分量最重,三峡水库防洪库容221.5亿立方米,能控制荆江河段95%以上的洪水来量,把荆江的防洪标准从十年一遇直接提到了百年一遇,蓄水以来累计拦洪七十次左右,拦洪总量超过2200亿立方米。

防汛专家有个说法,单从减少洪涝灾害损失这方面看,三峡工程就已经收回投资成本了,打个比方,一场大洪水造成的损失可能就是几百上千亿,还不算人员转移和灾后重建的成本,不让灾难发生,其实就是最划算的买卖。

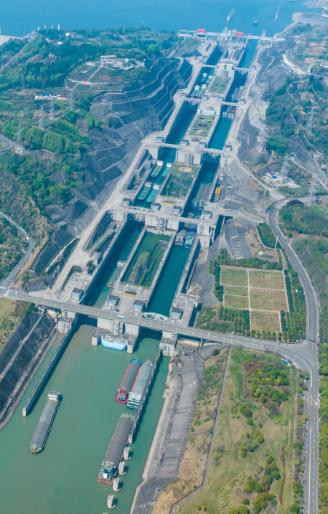

还有航运这块容易被忽略的效益,蓄水以前宜昌到重庆那段水路滩多水急,三千吨以上的船根本过不去,运输成本很高,蓄水之后万吨级船队能从上海直达重庆,运费直接降了三分之二,截至2025年,三峡船闸累计过闸货运量已经超过22亿吨。

官方测算的航运年均经济效益是344亿元,二十多年累计节省的物流成本超过两千亿元,重庆港的吞吐量翻了好几番,沿江的产业都跟着受益。

总结一下这笔账,单算发电收入,三峡工程十多年前就已经收回了建设成本,现在每年稳定产生几百亿的净收益,再算上防洪避免的损失和航运节省的成本,综合效益早就远超当初的投入,大坝设计使用寿命很长,后面还能持续创造价值。

三峡工程不是一个单纯的赚钱项目,它的核心价值是防洪减灾、能源保障和航运改善,发电收益只是它综合效益的一部分,真正的价值体现在长江中下游的安澜和沿江经济的发展上。
