福建800MW海上风电项目重大调整

新浪财经 2025-08-31 16:48:18

近日,福建省宁德市自然资源局发布《关于宁德深水A区海上风电场项目海域使用论证补充报告的公示》。

根据公示,由于军事切割了宁德深水A区海上风电场项目部分场址,场址风机有效布置区域缩小,项目风机数量及送出电缆有所调整。

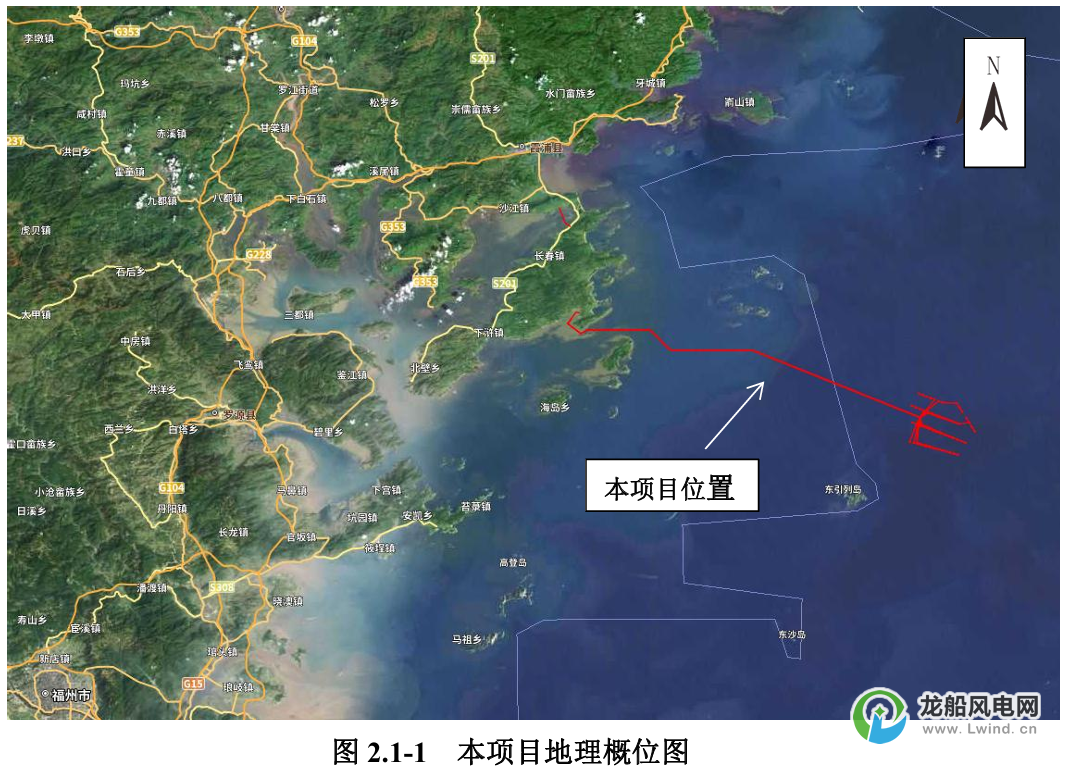

宁德深水A区海上风电项目位于宁德霞浦东侧海域,场址中心离岸距离约51km,规划面积94km2,规划容量80万kW,测量水深约52.4~59.4m。

原论证建设内容及规模:项目规划容量为800MW,拟安装59台单机容量13.6MW的风电机组,总装机容量为802.4MW。工程拟新建一座500kV海上升压站和一座陆上集控中心,其中支路由采用66kV线缆,采用分段串接汇流接线方式进行集线汇流,共分15个回路,每个回路为4~5台风电机组,风电机组侧均采用1机1变接线,经机组升压变压器升压至66kV后,以15回集电线路接入500kV海上升压站;陆上集控站通过1回220kV线路接至500kV崇儒变。本风电场风机基础采用四桩导管架基础形式,海上升压站基础采用导管架型式。项目总投资1046293.28万元,工程建设总工期为29个月。

调整方案建设内容及规模:项目规划容量为800MW,拟布置单机容量14.3MW的风力发电机组20台混排单机容量16MW的风力发电机组33台,总装机容量814MW,配套建设一座220kv海上升压站和一座陆上集控中心。其中支路由采用66kV线缆,采用分段串接汇流接线方式进行集线汇流,每个回路为3~5台风电机组,共分14个回路接入220kV海上升压站,海上升压站通过3回220kV海缆接至陆上集控站,陆上集控站通过1回220kV线路接至500kV宁德变。本风电场风机基础均采用四桩导管架基础形式,海上升压站基础采用导管架型式。项目总投资1236108.67万元,工程建设总工期为30个月。

方案调整情况:

1、在维持核准机位位置不变的原则下,减少北部的6台风机,风机台数由59台调整为53台。

2、风电机组容量由59台13.6MW风电机组调整为20台14.3MW风电机组以及33台16MW风电机组,总装机容量由802.4MW调整为814MW。

3、海上升压站由500kV调整为220kV,送出海缆由2回500kV海缆调整为3回220kV海缆。

4、场址风机有效布置区域缩小,风机数量减少,海上升压站位置、66kV集电线路长度及走向、220kV送出海缆长度及走向以及登陆点发生变化。

5、项目总投资由1046293.28万元变为1236108.67万元,工程总工期由29个月变为30个月。

6、主路由与霞浦B区海上风电场主路由交越变为不交越。

该项目风电机组位置未发生改变,风机桩基基础型式和海上升压站桩基基础型式未发生改变,66kV海缆型号未发生改变,集控中心位置未发生改变,项目施工工艺和施工方法与原方案基本一致。

据悉,宁德深水A区海上风电场项目目由福建润时海上风电有限公司负责开发建设与运营。该公司成立于2023年,注册资本25亿元,为宁德时代旗下时代绿色能源有限公司的子公司。
